近日,國家電投集團中國電力新源智儲國內外兩大儲能項目接連取得重大進展,展現了儲能技術在推動全球綠色能源轉型與提升抗災韌性方面日益關鍵的作用。

深耕海外市場,在智利沙漠彰顯國際競爭力

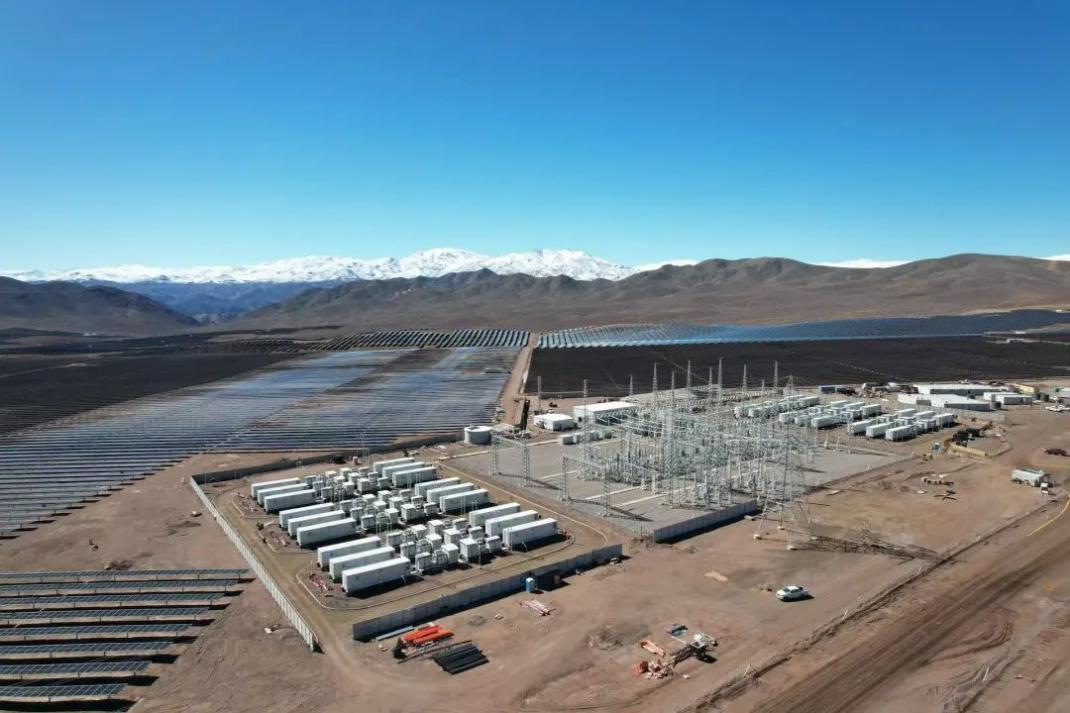

8月7日,國家電投集團中國電力新源智儲智利117兆瓦/262兆瓦時儲能項目全面通過智利電網公司(CEN)要求的各項試驗,順利完成商業運營前全部準備工作。
該項目位于阿塔卡瑪?shù)貐^(qū),是新源智儲在智利落地的第二個儲能項目,也是在拉美地區成功交付的第三個項目。項目采用新源智儲自主研發的“智儲·坤元”1500伏高壓液冷儲能系統,集高安全性、高集成度和優異的環境適應性于一體,并全面通過IEC、UL等國際權威認證。針對阿塔卡瑪沙漠干燥、多沙塵、晝夜溫差大等復雜氣候條件,團隊對系統進行了多項定制化適配與強化升級,確保其在極端環境下仍保持穩定可靠運行。
自2024年10月起,新源智儲項目團隊正式進駐現場,全力配合業主與EPC承包商推動項目執行,歷時兩個月完成所有儲能系統的吊裝工作。2025年5月6日,34套電力轉換系統(PCS)順利完成了33千伏的送電任務,當月全面實現了所有設備的動態調試工作。6月10日,68套儲能系統全部通過初步驗收,為項目最終并網奠定堅實基礎。
服務民生需求,在北京房山筑牢應急通信生命線
近日,由新源智儲承接的北京房山鐵塔基站應急備電項目正式投入運行。該項目是新源智儲在北京市建成的首批準超級基站,可實現72小時應急備電支持。
通信基站作為無線通信網絡的核心設施,在極端天氣條件下易發生通信中斷。新源智儲基于鐵塔聯通、移動、電信基站的能耗特點,聯合中國鐵塔北京分公司在房山區規模化部署工商業儲能一體機。項目共覆蓋117座基站,11個山區鄉鎮、119個行政村及12個自然村,惠及人口超15萬,共計接入138臺125千瓦/261千瓦時“智儲·銀河”超分子全浸沒工商業儲能一體機。
“出海、內�!彪p重突破,國家電投集團中國電力新源智儲加速布局全球儲能市場,不僅展現出國際項目的強大適應力和技術實力,還為國內通信應急備電提供了樣板工程。未來,新源智儲將繼續聚焦技術創新與全球合作,全力推進清潔能源轉型,為低碳生活和應急救援保駕護航。
